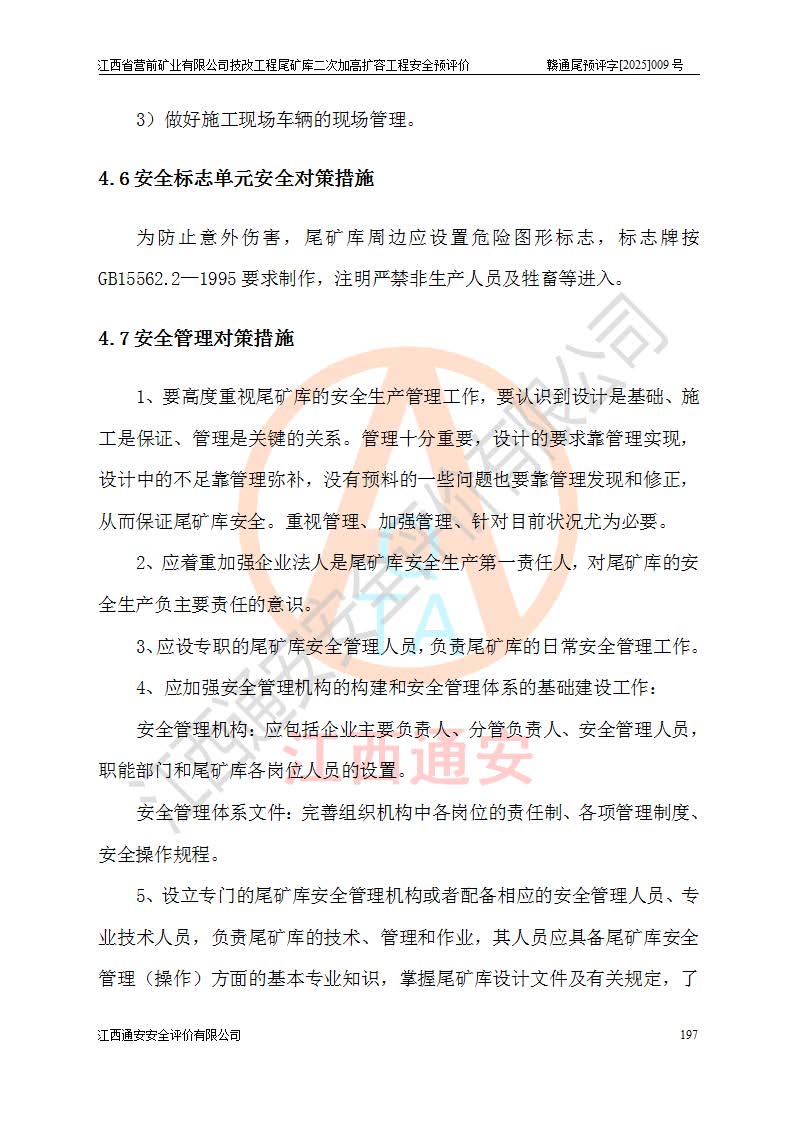

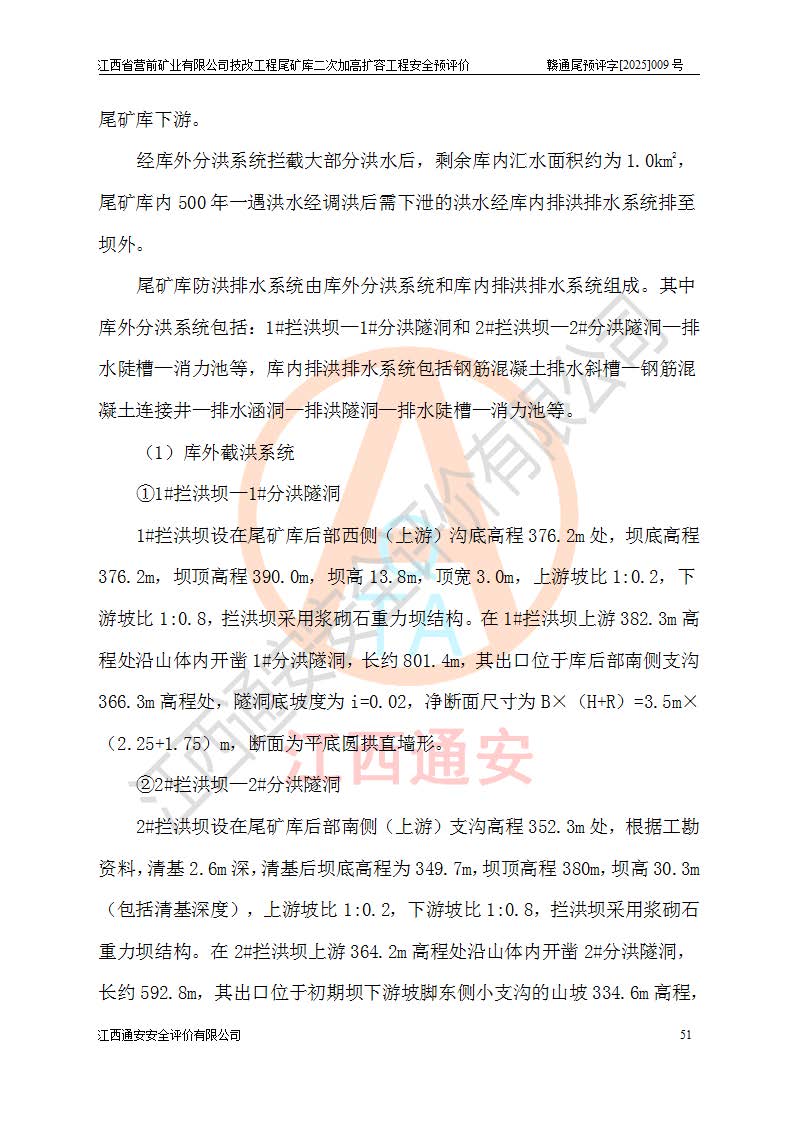

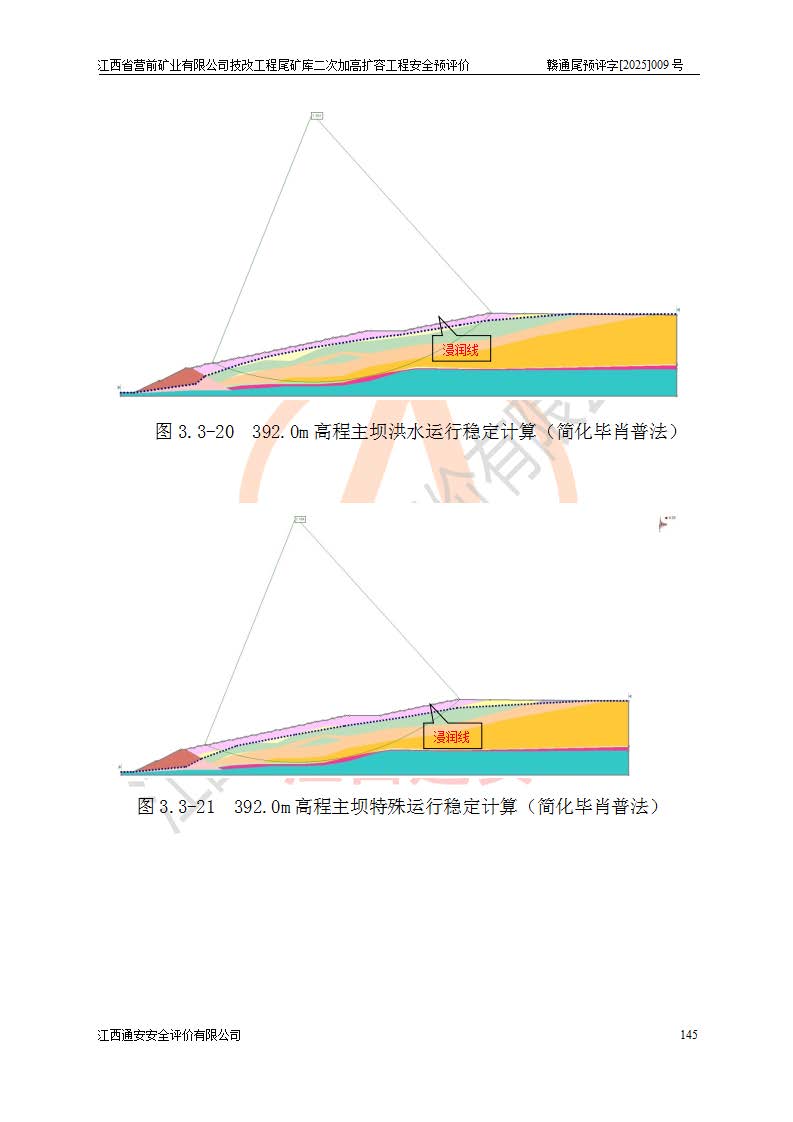

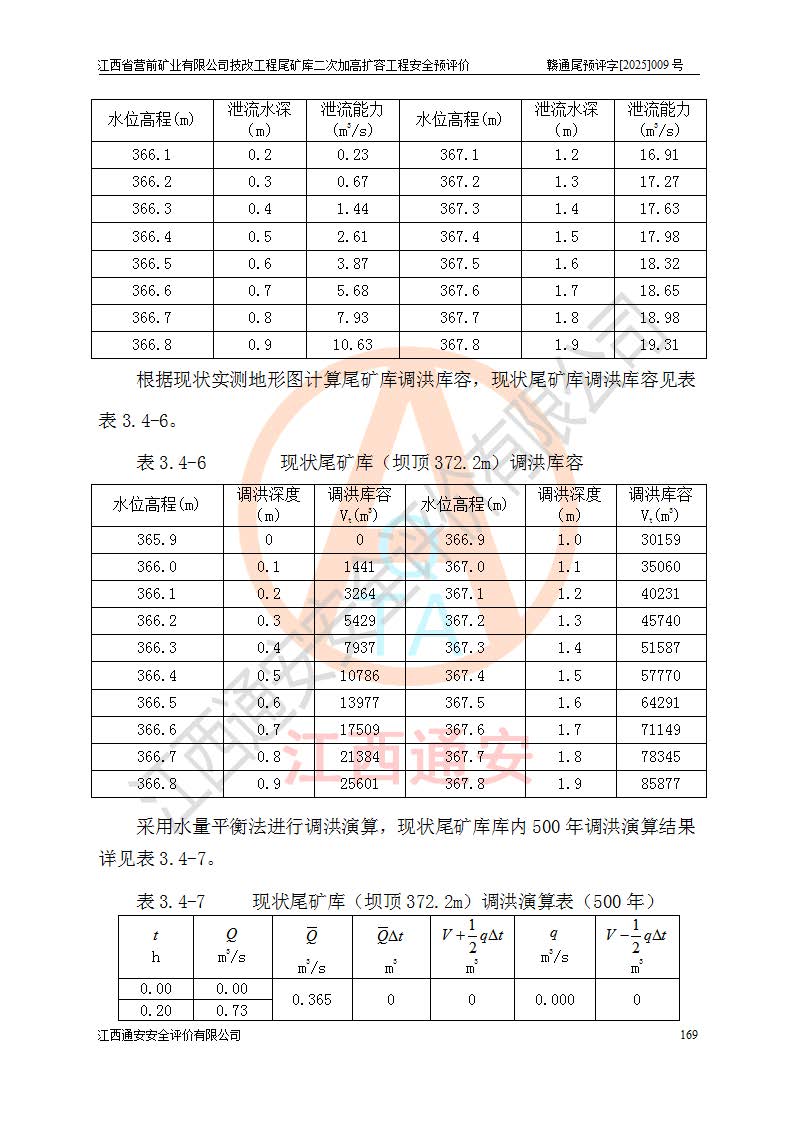

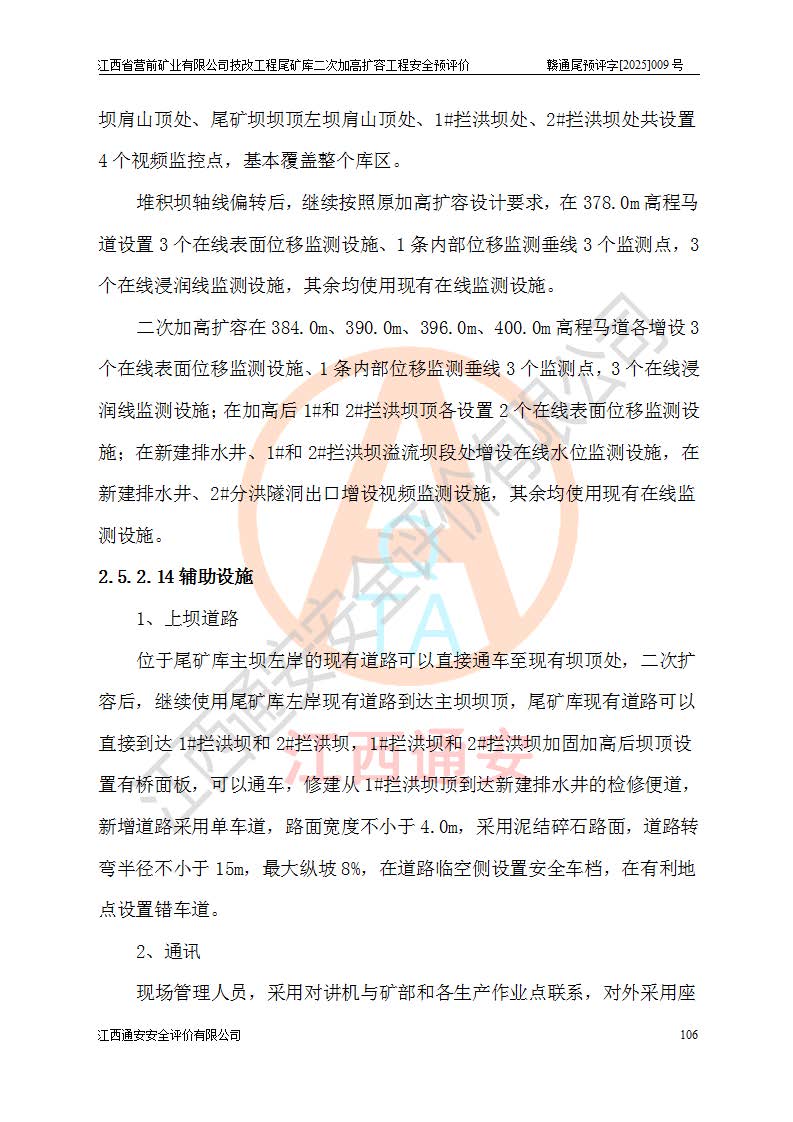

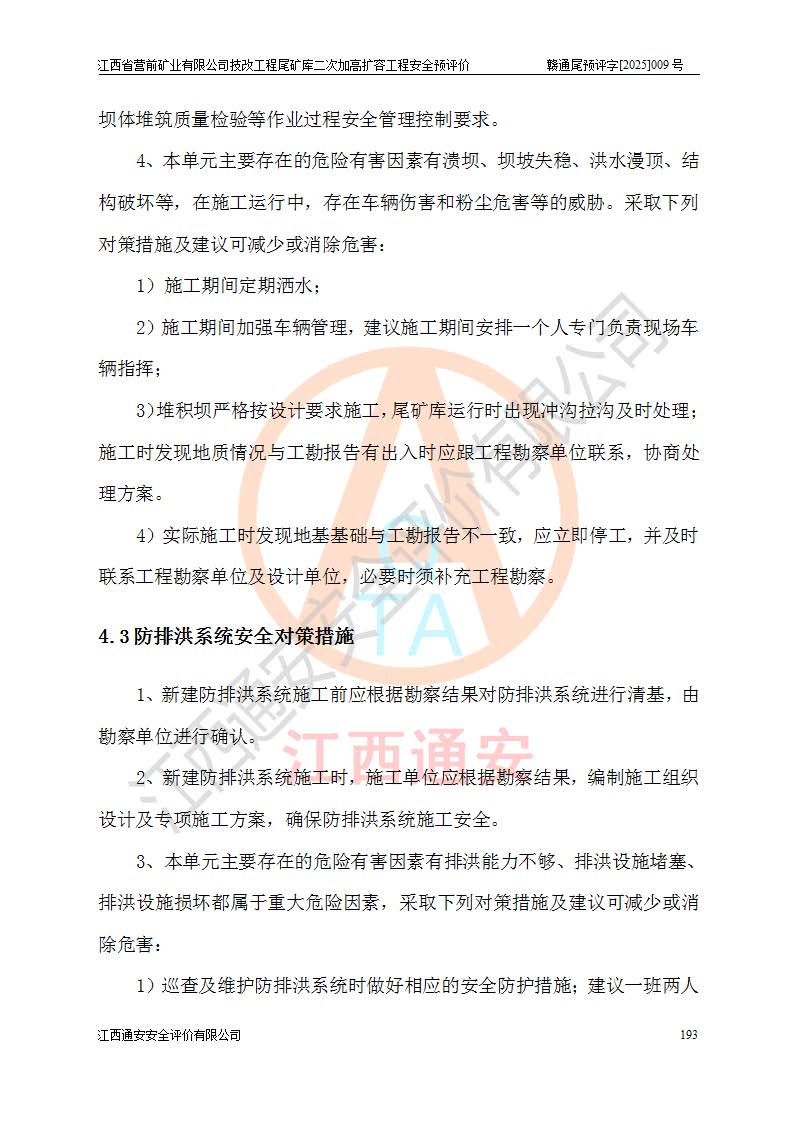

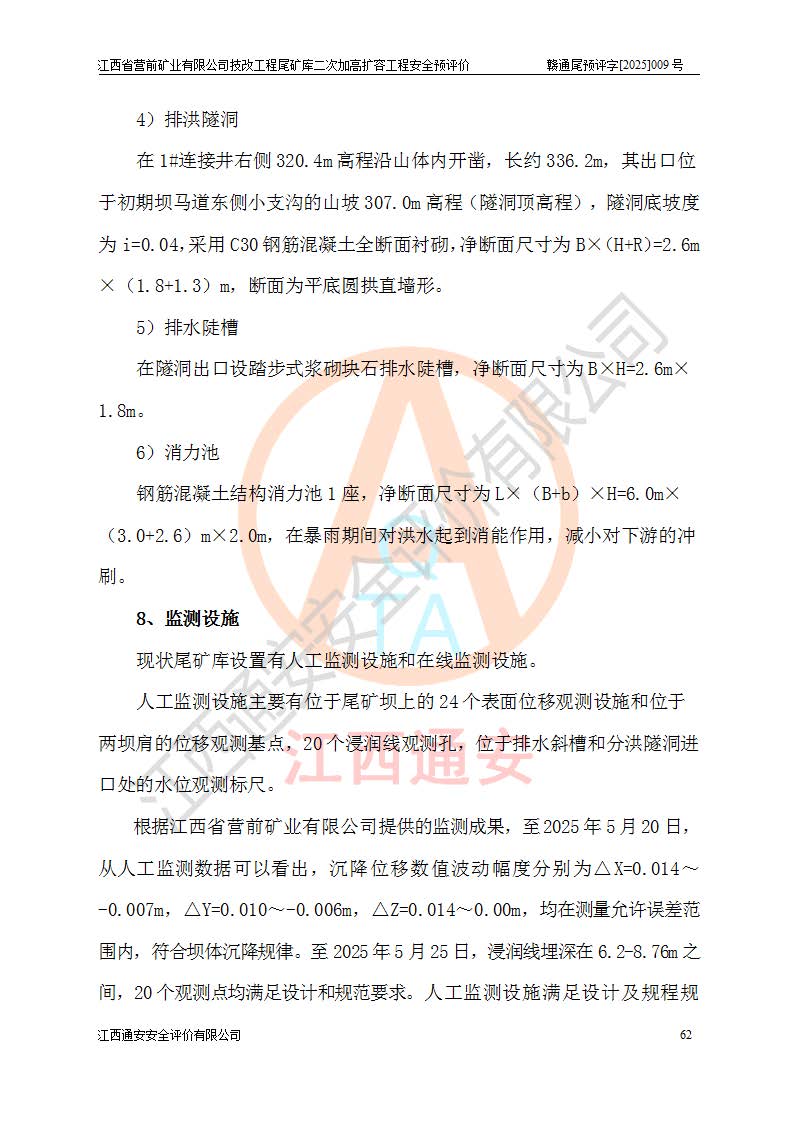

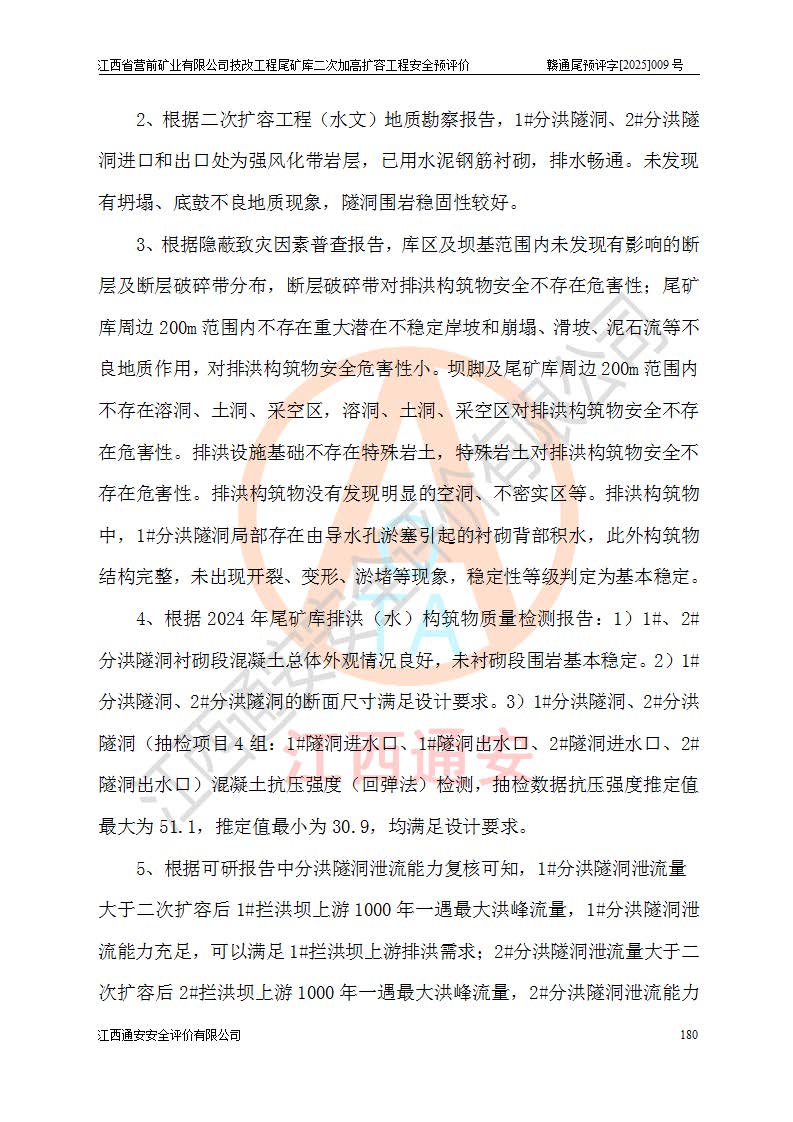

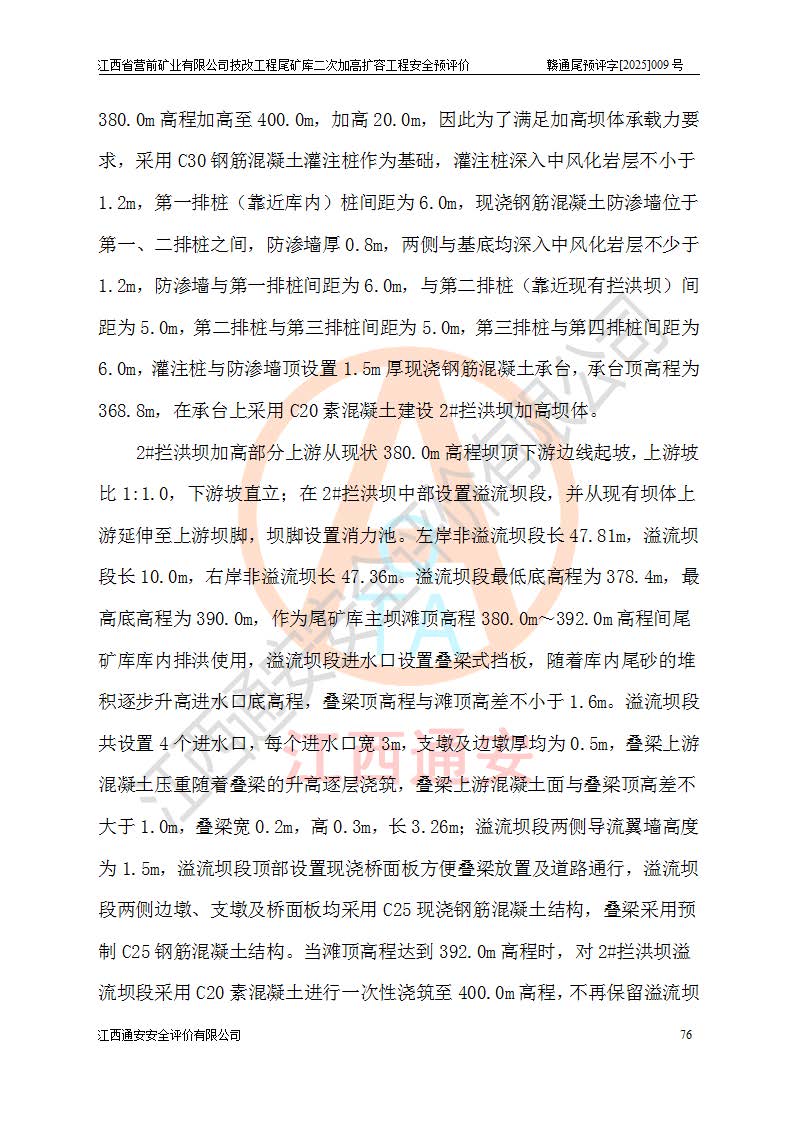

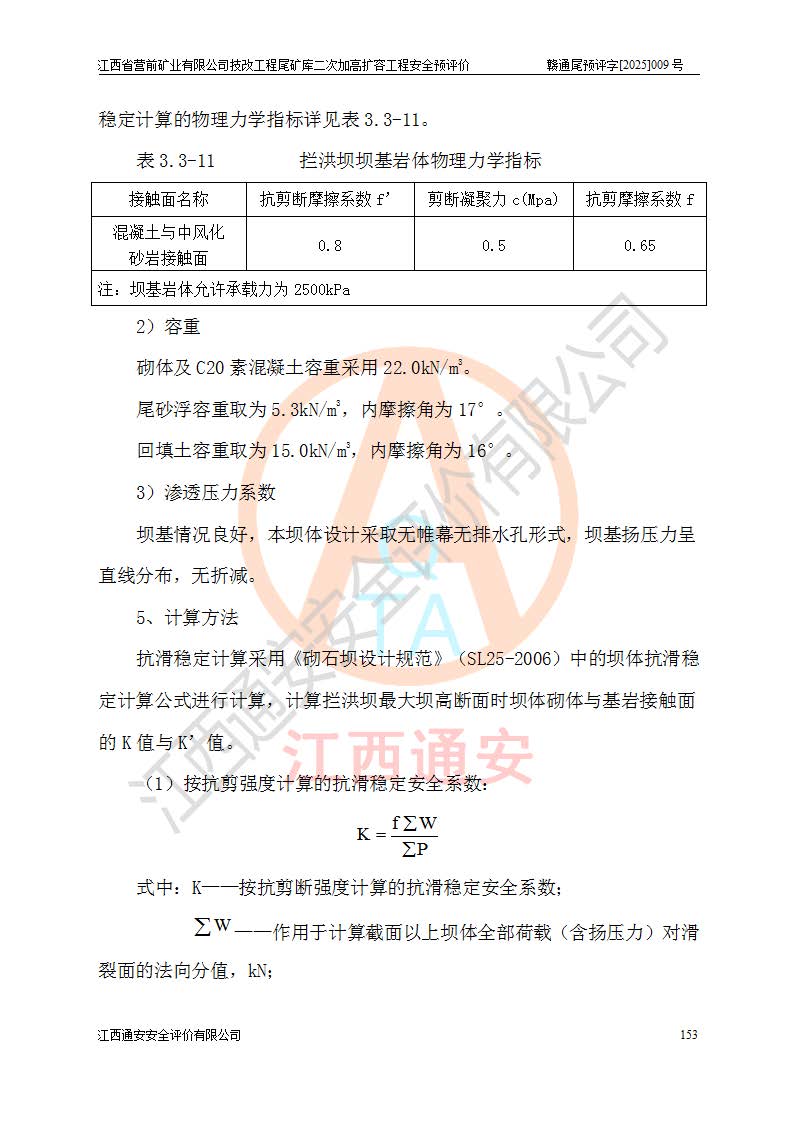

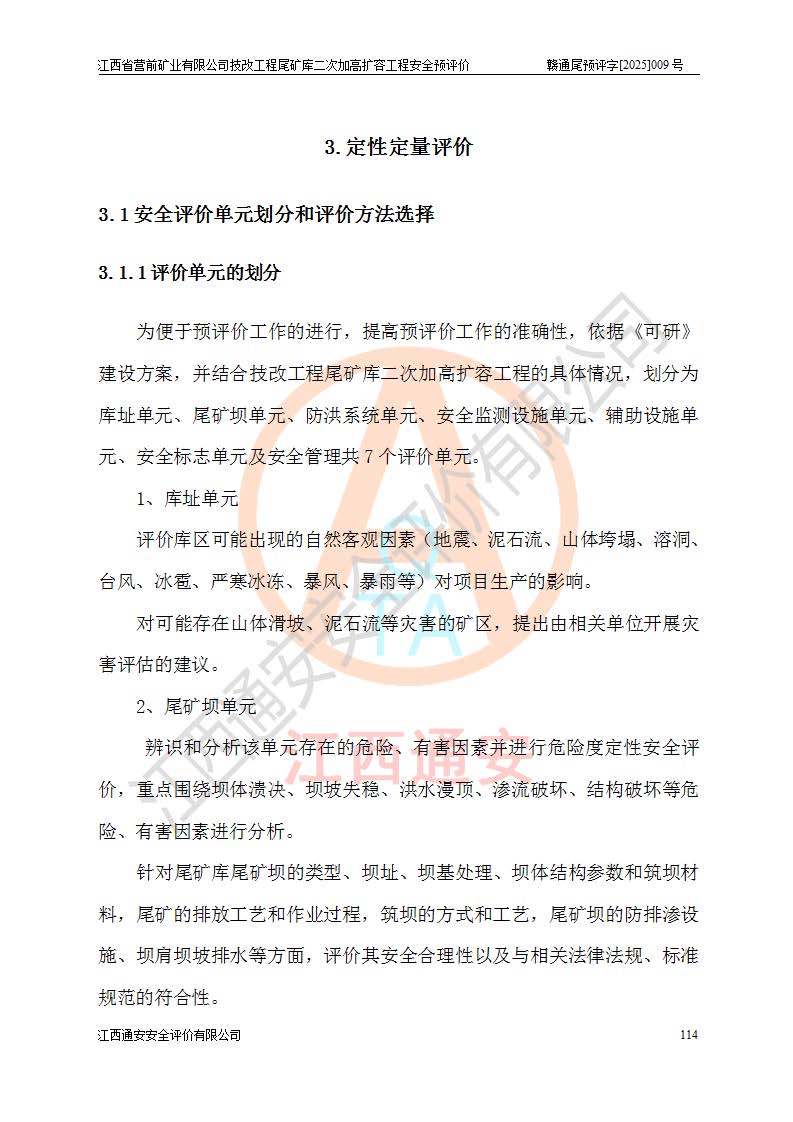

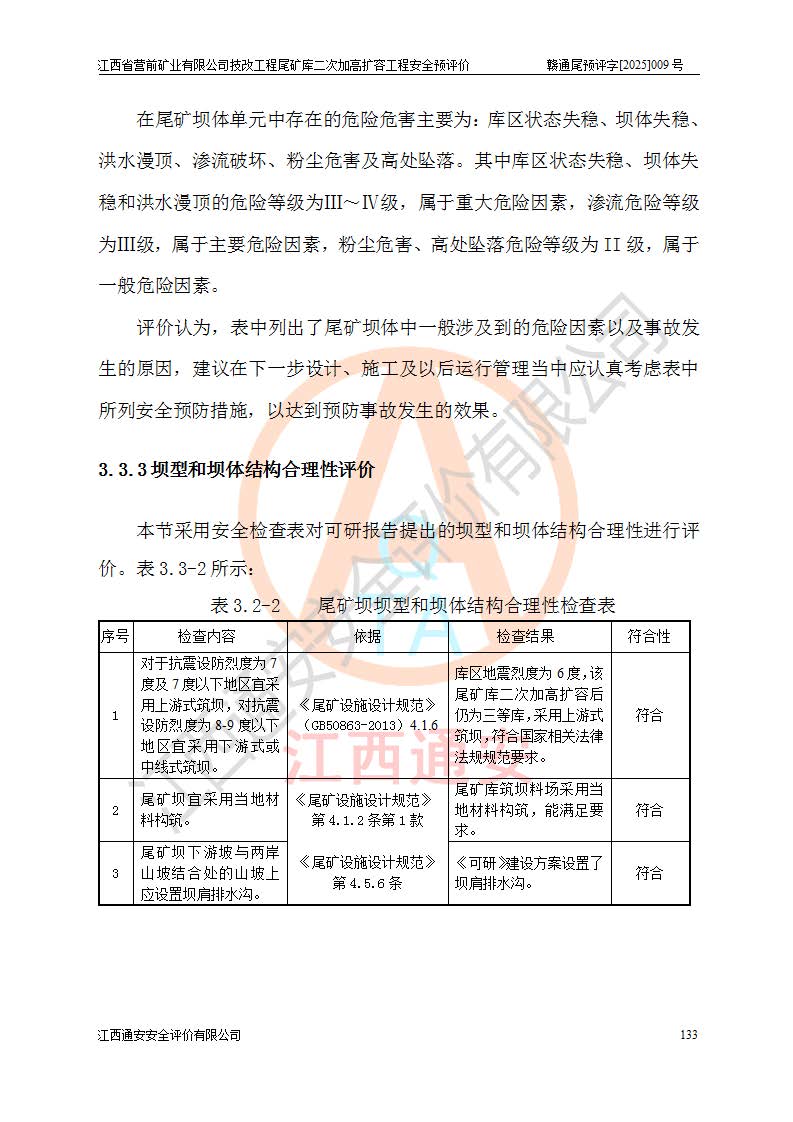

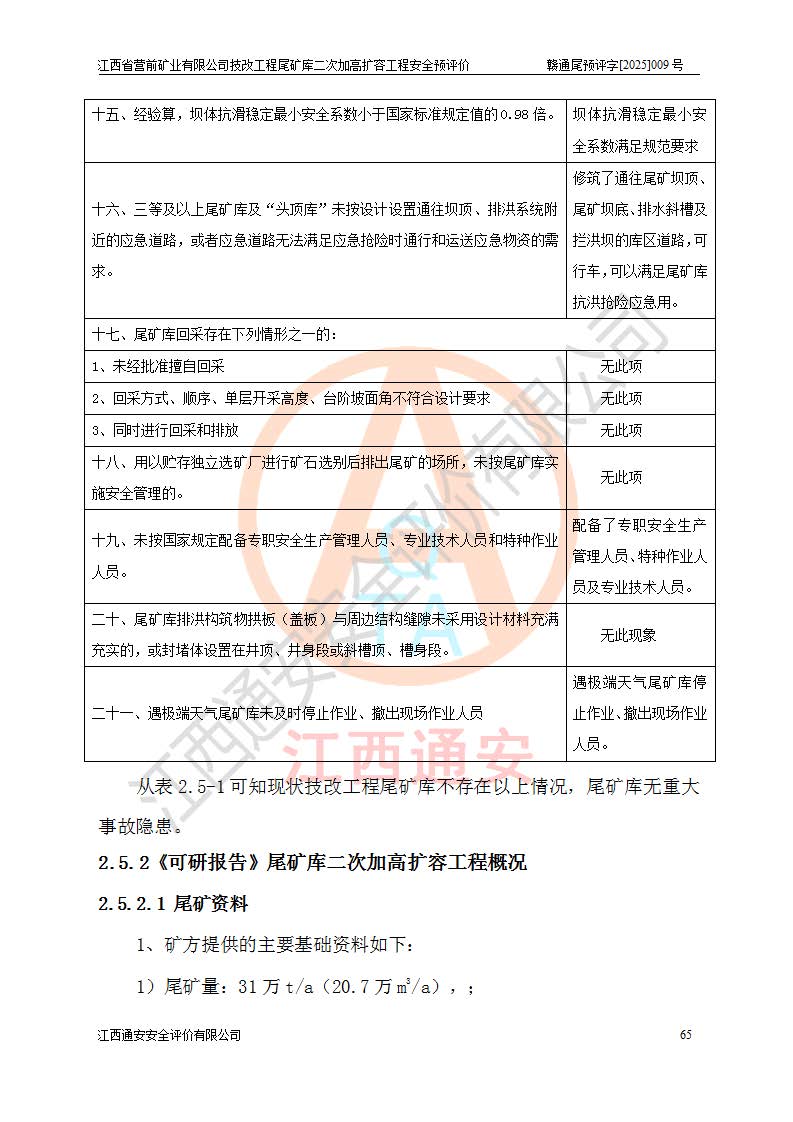

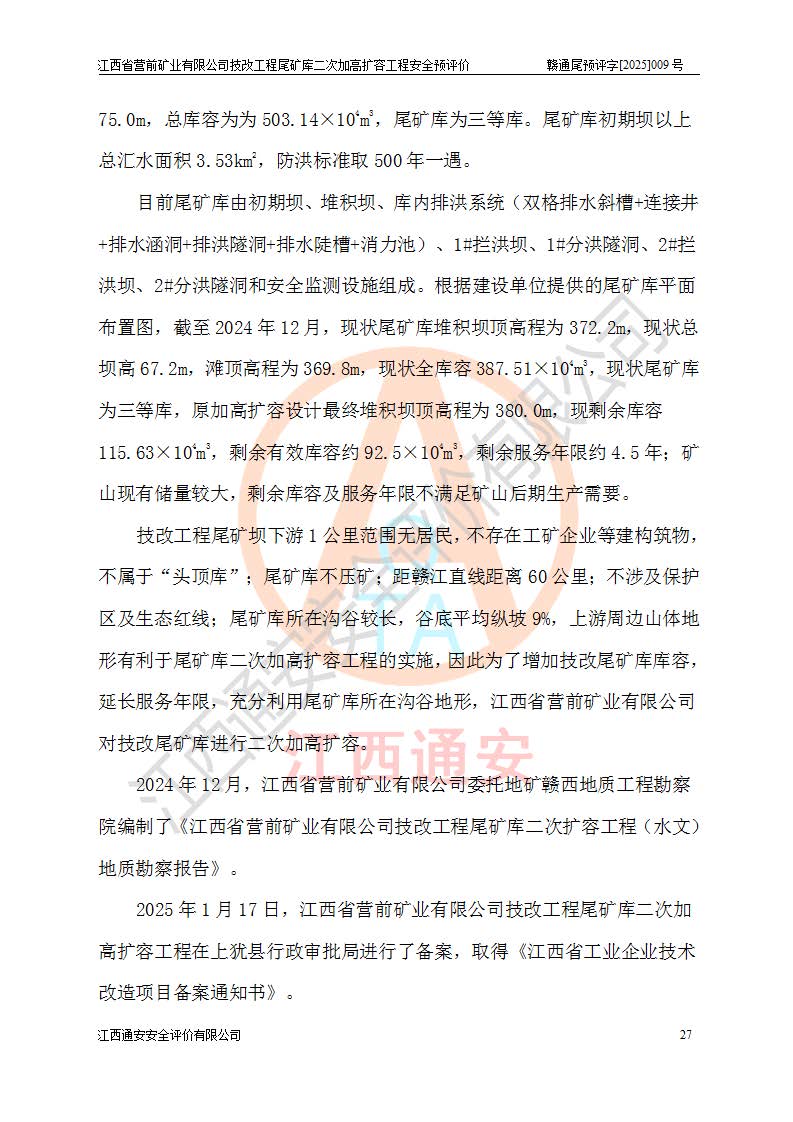

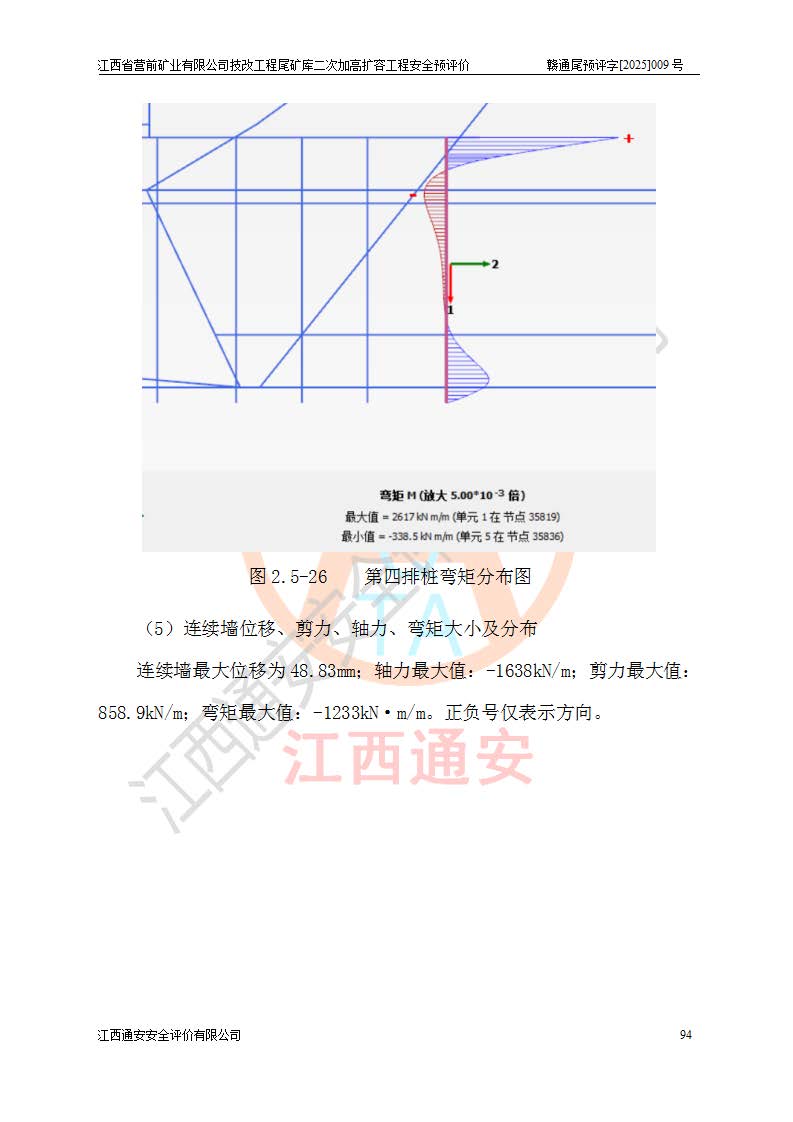

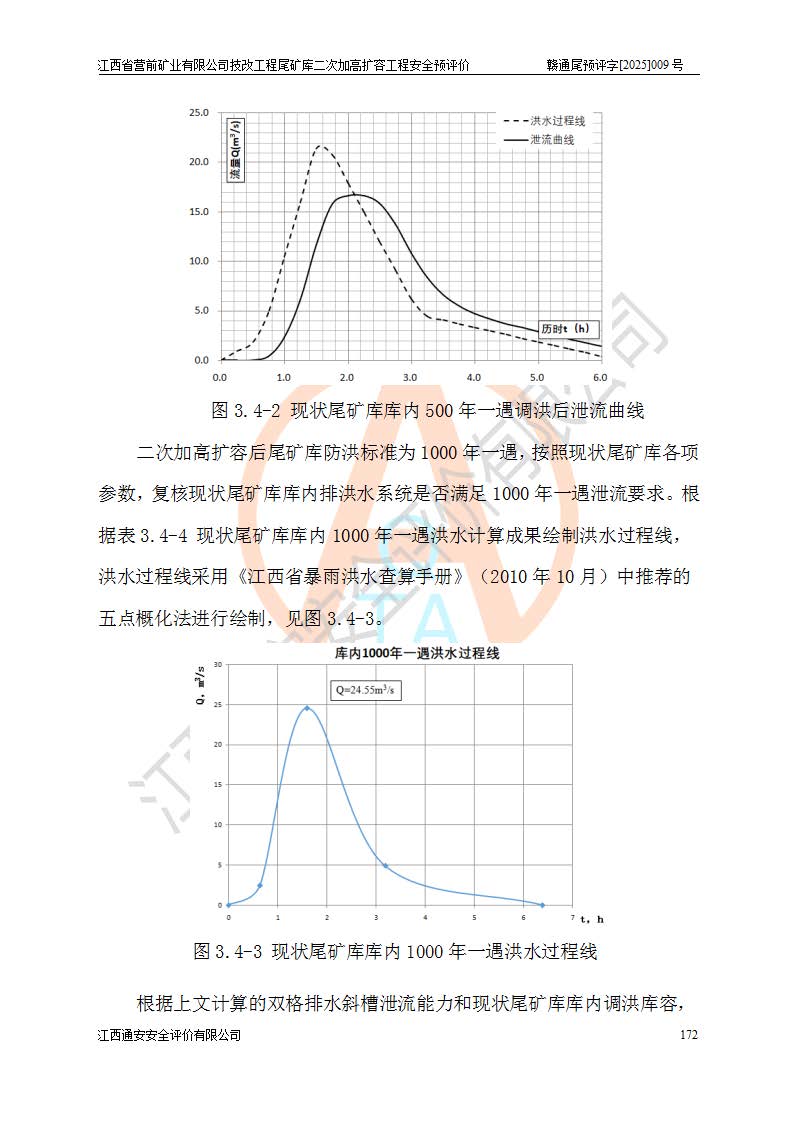

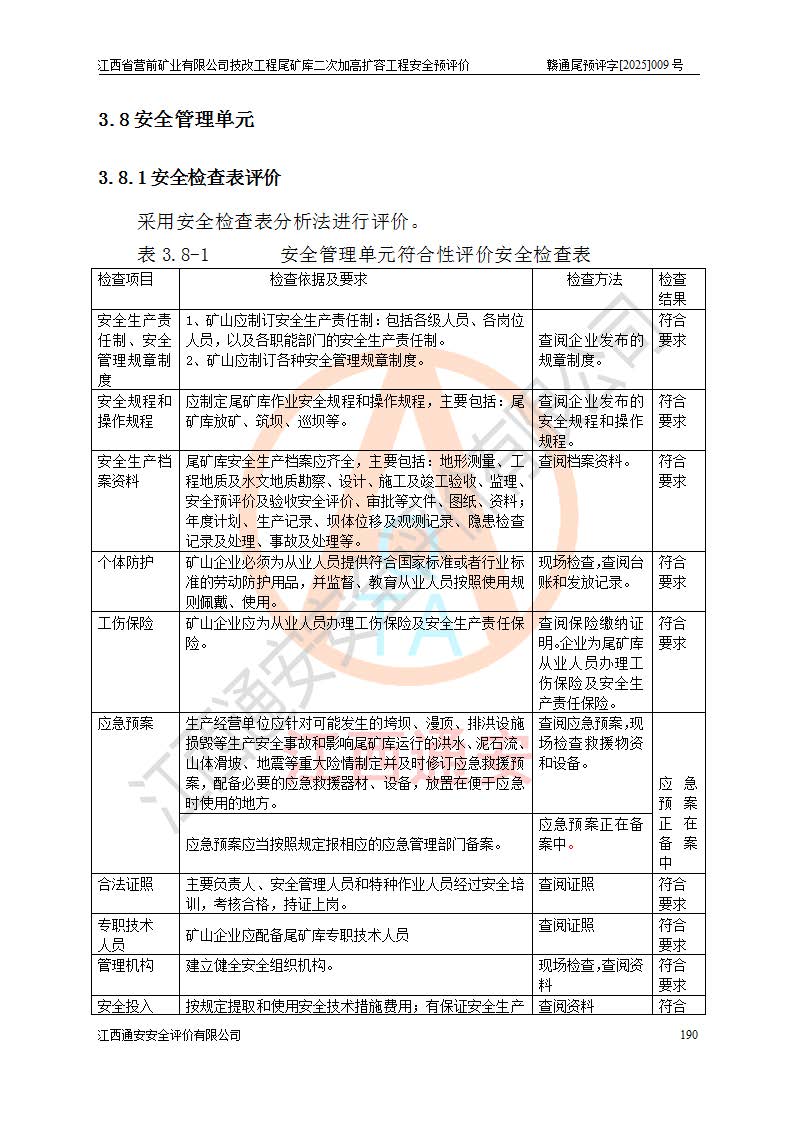

江西省營前礦業有限公司于2003年12月16日成立,位于贛州市上猶縣營前鎮焦里村境內,公司注冊資本10000萬元,法定**人陳雅博,礦區地理坐標:東經114°18′30″~114°19′00″,北緯25°52′35″~25°53′47″。公司經營范圍包括:鉛礦、鋅、鎢、銀地下開采、銷售。 江西省營前礦業有限公司技改工程尾礦庫位于焦里鎢銀鉛鋅礦區,處于上猶縣水巖鄉井子村坑尾自然村境內,為山谷型尾礦庫。 江西省營前礦業有限公司技改工程尾礦庫于2013年由福建省冶金工業設計院設計,2014年8月開始施工建設,2015年4月竣工開始試運行,2015年11月完成竣工驗收,2016年1月首次取得安全生產許可證,2019年1月完成延期換證,2020年8月委托金建工程設計有限公司進行尾礦庫加高擴容工作,2020年10月21日取得了江西省應急管理廳下發的《關于江西省營前礦業有限公司技改工程尾礦庫加高擴容工程安全設施設計的審查意見》(贛應急非煤項目設審〔2020〕46號),之后委托駐馬店市黃淮建設工程有限公司負責施工,云南潤滇工程技術有限公司負責監理,2021年12月完成加高擴容竣工驗收工作,經過延期,現尾礦庫安全生產許可證編號(贛)FM安許證字[2016]M1692號,**期為2025年01月18日至2028年01月17日。 江西省營前礦業有限公司技改工程尾礦庫為山谷型尾礦庫,初期壩為透水堆石壩,壩頂高程為330.0m,初期壩高25.0m,后期采用上游式尾礦堆積壩,加高擴容后*終壩頂高程為380.0m,堆積壩高50.0m,總壩高為75.0m,總庫容為為503.14×104m3,尾礦庫為三等庫。尾礦庫初期壩以上總匯水面積3.53km2,防洪標準取500年一遇。 目前尾礦庫由初期壩、堆積壩、庫內排洪系統(雙格排水斜槽+連接井+排水涵洞+排洪隧洞+排水陡槽+消力池)、1#攔洪壩、1#分洪隧洞、2#攔洪壩、2#分洪隧洞和安全監測設施組成。根據建設單位提供的尾礦庫平面布置圖,截至2024年12月,現狀尾礦庫堆積壩頂高程為372.2m,現狀總壩高67.2m,灘頂高程為369.8m,現狀全庫容387.51×104m3,現狀尾礦庫為三等庫,原加高擴容設計*終堆積壩頂高程為380.0m,現剩余庫容115.63×104m3,剩余**庫容約92.5×104m3,剩余服務年限約4.5年;礦山現有儲量較大,剩余庫容及服務年限不滿足礦山后期生產需要。 技改工程尾礦庫尾礦壩下游1**范圍無居民,不存在工礦企業等建構筑物,不屬于“頭頂庫”;尾礦庫不壓礦;距贛江直線距離60**;不涉及保護區及生態紅線;尾礦庫所在溝谷較長,谷底平均縱坡9%,上游周邊山體地形有利于尾礦庫二次加高擴容工程的實施,因此為了增加尾礦庫庫容,延長服務年限,充分利用尾礦庫所在溝谷地形,江西省營前礦業有限公司對技改尾礦庫進行二次加高擴容。 2024年12月,江西省營前礦業有限公司委托地礦贛西地質工程勘察院編制了《江西省營前礦業有限公司技改工程尾礦庫二次擴容工程(水文)地質勘察報告》,2025年4月,江西省營前礦業有限公司委托金建工程設計有限公司編制了《江西省營前礦業有限公司技改工程尾礦庫二次加高擴容工程可行性研究報告》。 按照非煤礦山建設項目安全設施“三同時”的規定要求,技改工程尾礦庫為二次加高擴容工程,**進行安全預評價;江西省營前礦業有限公司委托我公司承擔技改工程尾礦庫二次加高擴容工程建設項目的安全預評價工作。 |
